Tọa lạc tại huyện Như Xuân, tỉnh Thanh Hóa, công trình trang trại chăn nuôi công nghệ tập trung Xuân Hòa là một trong những dự án nông nghiệp quy mô lớn trọng điểm mà Alpha đảm nhận vai trò tổng thầu thi công xây dựng. Bất chấp những bất lợi khắc nghiệt của thời tiết với 28 ngày mưa bão dồn dập, sau đúng 4 tháng thi công thần tốc kể từ đầu tháng 6/2026, toàn bộ công trường đã xuất sắc chạm mốc 200% tiến độ so với kế hoạch ban đầu, sẵn sàng bàn giao các hạng mục đầu tiên cho chủ đầu tư.
Vượt qua 28 ngày mưa bão: Bản lĩnh tổ chức thi công tại dự án trang trại Xuân Hòa
Khu vực miền núi huyện Như Xuân, tỉnh Thanh Hóa có địa hình đồi dốc và nền địa chất phân hóa phức tạp. Khi Alpha Construction tiếp nhận bàn giao mặt bằng và bắt đầu khởi công từ đầu tháng 6/2026, dự án ngay lập tức bước vào cao điểm của mùa mưa bão miền Trung. Trong tổng số 120 ngày thi công thực tế của 4 tháng đầu tiên, hiện trường đã ghi nhận tới 28 ngày mưa lớn kéo dài.
Mưa bão liên tục không chỉ biến mặt bằng đất đồi thành bãi sình lầy, làm chậm việc di chuyển của các phương tiện cơ giới hạng nặng, mà còn đe dọa trực tiếp đến chất lượng đào đắp móng và thi công hạ tầng ngầm. Đối với các công trình chuồng trại chăn nuôi quy mô lớn đòi hỏi sự chuẩn xác tuyệt đối về cao độ nền và kết cấu móng bê tông cốt thép, điều kiện thời tiết xấu này là bài toán nan giải đối với bất kỳ đơn vị thi công nào.
Cập nhật tiến độ thi công thực tế tại 5 phân khu trang trại Xuân Hòa

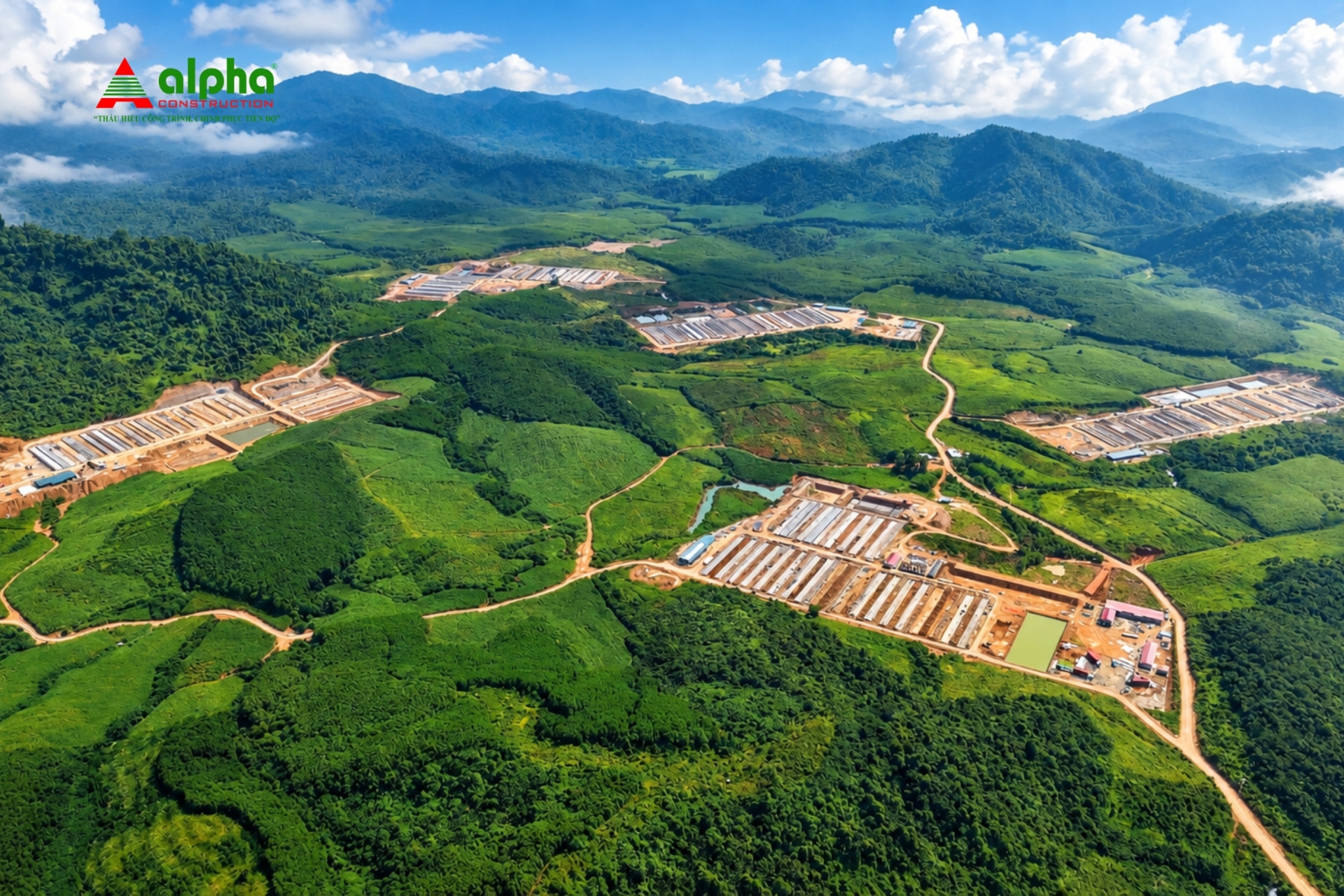

Dự án được quy hoạch khoa học thành 5 phân khu chức năng riêng biệt với tổng cộng 68 dãy chuồng nuôi hiện đại, đáp ứng các tiêu chuẩn nghiêm ngặt về an toàn sinh học và quy trình vận hành chăn nuôi khép kín. Nhờ giải pháp tổ chức thi công linh hoạt, nhịp độ thi công tại toàn bộ 5 phân khu của dự án trang trại Xuân Hòa đang diễn ra đồng loạt:

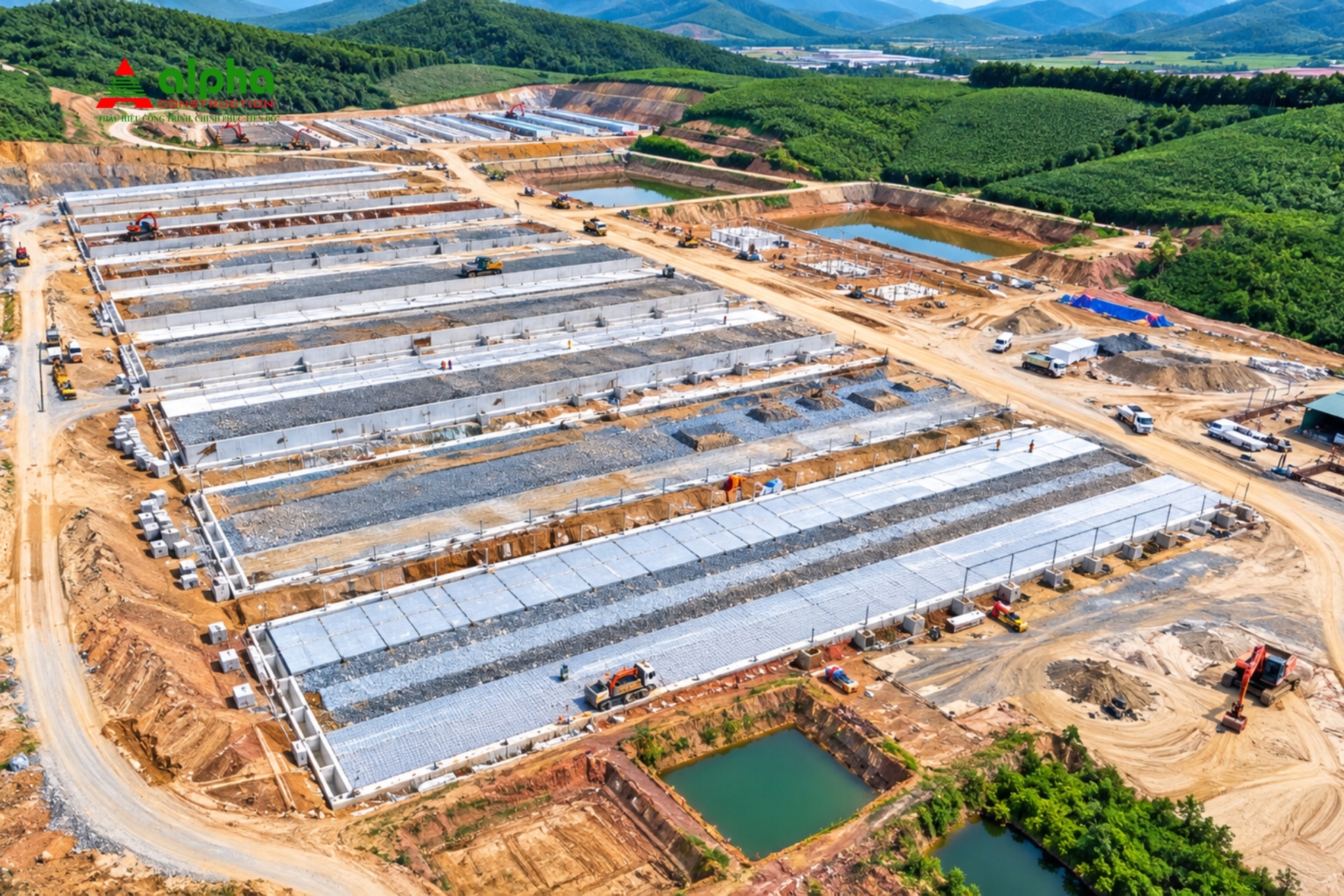

Phân khu 4: Hoàn thành sớm và bàn giao 5 chuồng đầu tiên cho chủ đầu tư
Là điểm sáng dẫn đầu về tiến độ, vào ngày 30/9/2026, Alpha Construction đã chính thức hoàn thành và bàn giao 5 chuồng nuôi đầu tiên thuộc Phân khu 4 (trên tổng số 13 chuồng) cho Chủ đầu tư để tiến hành lắp đặt kết cấu. Hiện tại, 8 chuồng còn lại đang được gấp rút thi công hoàn thiện phần trát tường bao và hệ thống kỹ thuật, dự kiến bàn giao toàn bộ vượt thời hạn cam kết.

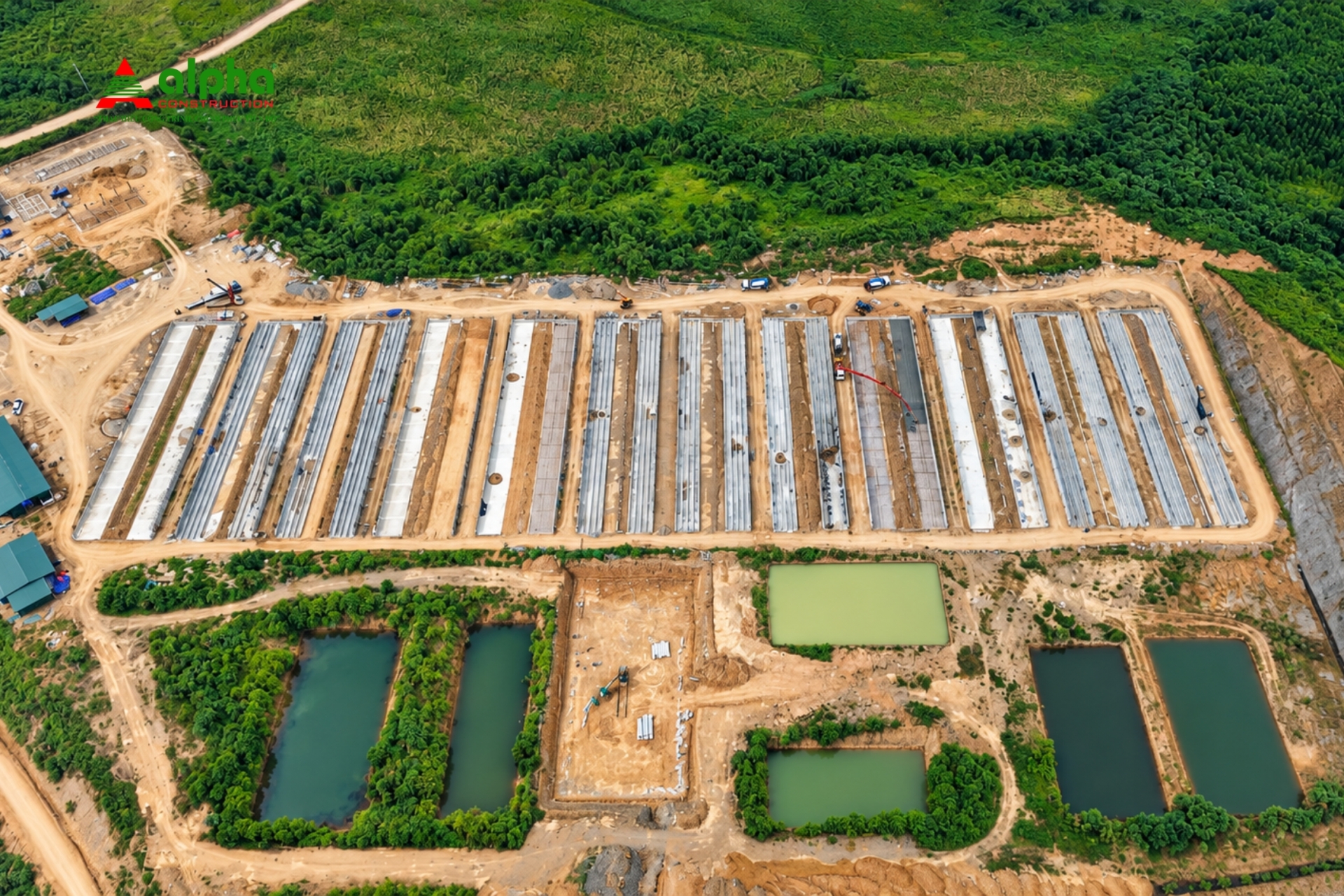

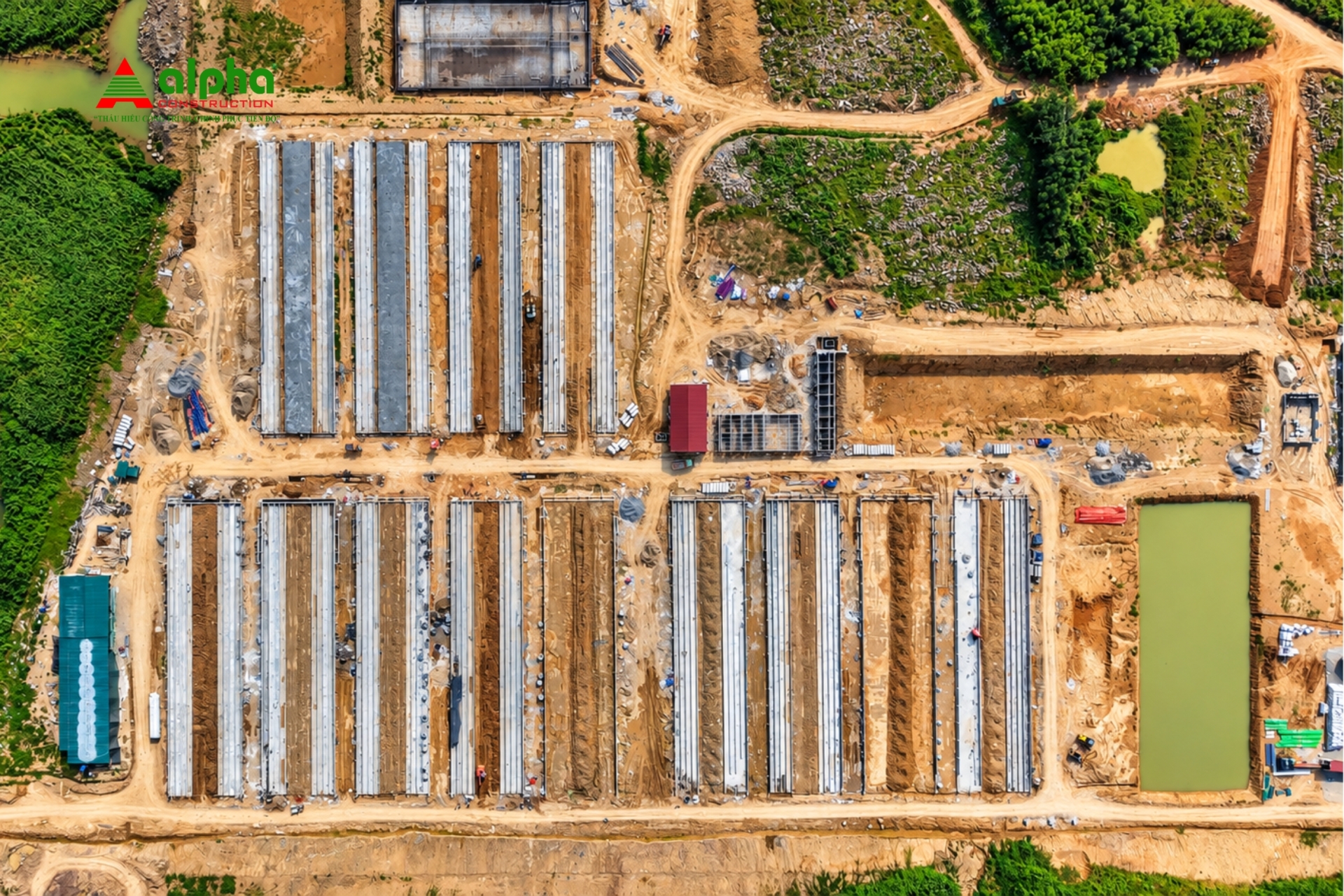

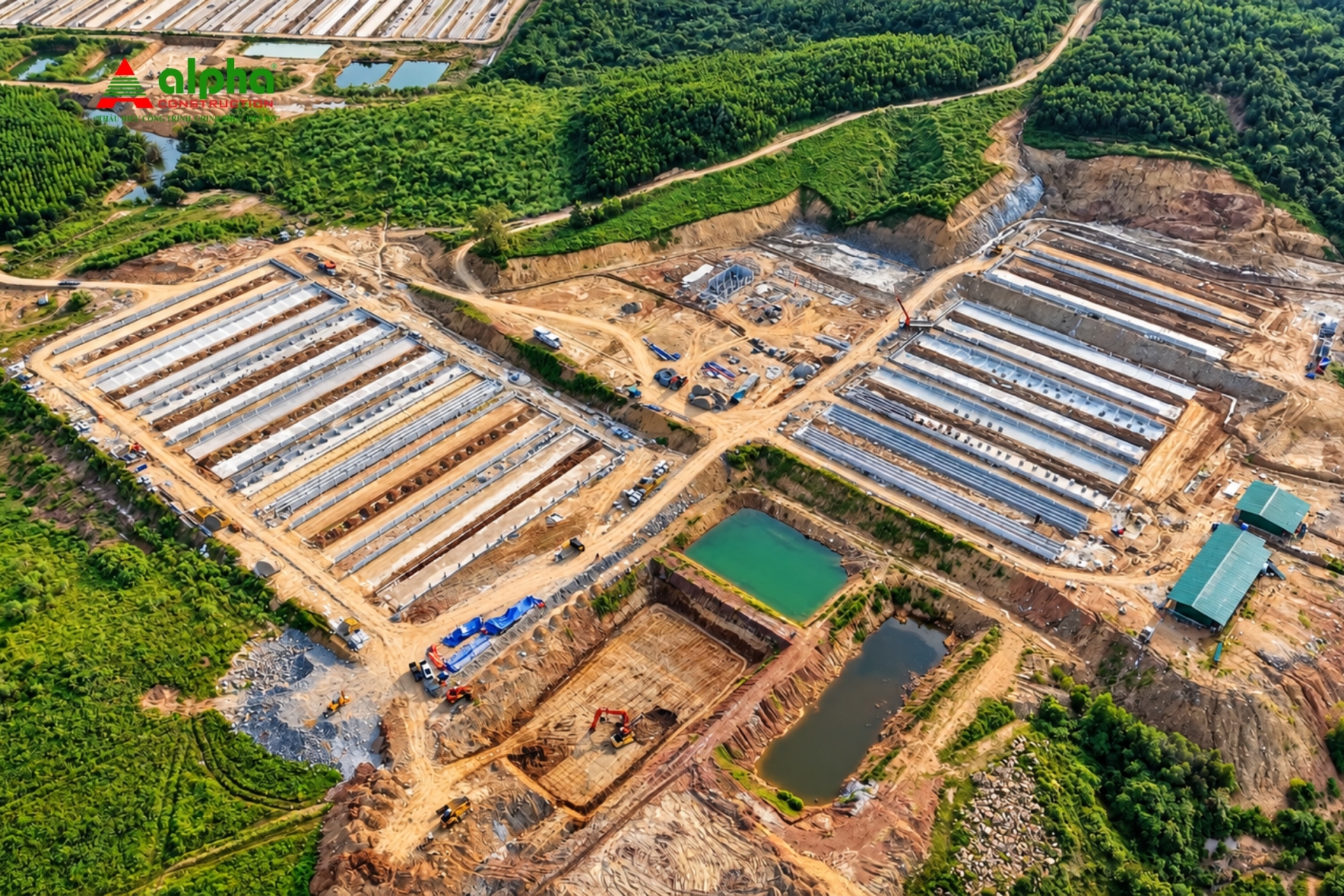

Phân khu 1, 2, 3 và 5: Đồng loạt tăng tốc xây dựng 53 dãy chuồng
Không khí làm việc tại 4 phân khu còn lại cũng được duy trì với tinh thần tập trung cao nhất:
-
Phân khu 1: Đang thi công xây dựng đồng loạt 14/15 chuồng, tập trung công tác xây tường, đổ cột bê tông và lắp đặt ống kỹ thuật.
-
Phân khu 5: Đang triển khai xây dựng 13/14 chuồng, song song thi công đổ bê tông giằng tường.
-
Phân khu 3: Dồn toàn lực xây dựng 14/14 chuồng cùng hệ thống bể ngầm sinh học biogas xử lý chất thải tuần hoàn.
-
Phân khu 2: Khẩn trương đẩy nhanh tiến độ xây dựng 12/12 chuồng.
Huy động gần 500 nhân sự và hơn 40 thiết bị cơ giới chuyên dụng
Để duy trì công suất thi công liên tục và đạt mức tiến độ bứt phá 200%, Alpha Construction đã huy động một lực lượng nhân sự và máy móc quy mô lớn tập trung tại công trường Như Xuân:
-
Gần 500 cán bộ công nhân viên: Bao gồm đội ngũ kỹ sư xây dựng, giám sát kỹ thuật hiện trường, kỹ sư trắc đạc, thợ lành nghề và công nhân xây trát.
-
Hơn 40 đầu máy móc cơ giới: Máy xúc đào, xe lu rung, máy ủi, máy đầm,... hoạt động không ngừng nghỉ.
Sự phối hợp nhịp nhàng giữa con người và thiết bị cơ giới đã giúp rút ngắn đáng kể thời gian thi công phần thô, tạo đà cho các công tác hoàn thiện tiếp theo.
Kỷ luật an toàn lao động và chất lượng chuẩn mực 100%
Dù chịu sức ép lớn về tiến độ trong chiến dịch 90 ngày đêm nước rút, Ban chỉ huy công trường vẫn duy trì nghiêm ngặt các tiêu chuẩn kỹ thuật và kỷ luật lao động:
-
Kiểm soát chất lượng vật liệu đầu vào: 100% lô xi măng, cốt thép, cát đá và gạch xây đều có đầy đủ chứng chỉ xuất xưởng và kết quả thí nghiệm nén mẫu đạt chuẩn trước khi đưa vào thi công.
-
Giám sát nghiệm thu từng công đoạn: Từng viên gạch xây, mối hàn kết cấu, lớp đầm lèn mặt bằng và giằng móng đều được kỹ sư QA/QC nghiệm thu cẩn trọng trước khi cho phép chuyển bước thi công tiếp theo.
-
Kỷ luật an toàn lao động 100%: Duy trì nghiêm ngặt việc trang bị bảo hộ cá nhân, phổ biến an toàn đầu giờ mỗi ngày, rào chắn hố móng và đảm bảo hệ thống chiếu sáng ban đêm an toàn cho toàn bộ lực lượng lao động.
Khẳng định bản lĩnh và uy tín của Tổng thầu Alpha Construction
Con số 200% tiến độ đạt được sau 4 tháng thi công giữa mùa mưa bão tại dự án trang trại Xuân Hòa là minh chứng rõ nét cho năng lực tổ chức hiện trường, sự linh hoạt trong quản trị dự án và tinh thần trách nhiệm của đội ngũ người Alpha.
Đúng với phương châm hành động "Thấu hiểu công trình – Chinh phục tiến độ", tập thể cán bộ kỹ sư và người lao động của Alpha Construction tại công trường Như Xuân tiếp tục giữ vững nhiệt huyết, quyết tâm đưa toàn bộ công trình về đích thắng lợi, an toàn và đạt chuẩn mực kỹ thuật cao nhất.
THÔNG TIN TỔNG QUAN DỰ ÁN
-
Tên công trình: Trang trại chăn nuôi công nghệ tập trung Xuân Hòa
-
Địa điểm xây dựng: Huyện Như Xuân, Tỉnh Thanh Hóa
-
Đơn vị thi công xây dựng: Công ty Cổ phần Xây dựng Alpha (Alpha Construction)
-
Quy mô dự án: 5 phân khu độc lập – Tổng cộng 68 dãy chuồng trại công nghệ cao
