Với tổng giá trị gần 300 tỷ, dự án bao gồm các hạng mục: san nền và hệ thống chuồng trại, khu văn phòng, các công trình phụ trợ, bể nước, bể xử lý nước thải. Công trình được khởi công từ 01/2026, với thời gian thi công dự kiến 14 tháng.
Tại dự án, Alpha đã huy động 20 cán bộ kỹ sư cùng gần 150 nhân công (10 tổ đội) trực tiếp thi công tại công trường, triển khai đồng bộ nhiều hạng mục.
Về tiến độ san nền:
Tổng khối lượng khoảng 1,1 triệu m³
Khu nái: 448.000 m³ – đạt 97%
Khu thịt: 705.000 m³ – đạt gần 80%
Dự kiến hoàn thành toàn bộ công tác san lấp trong tháng 6
Về công tác xây dựng:

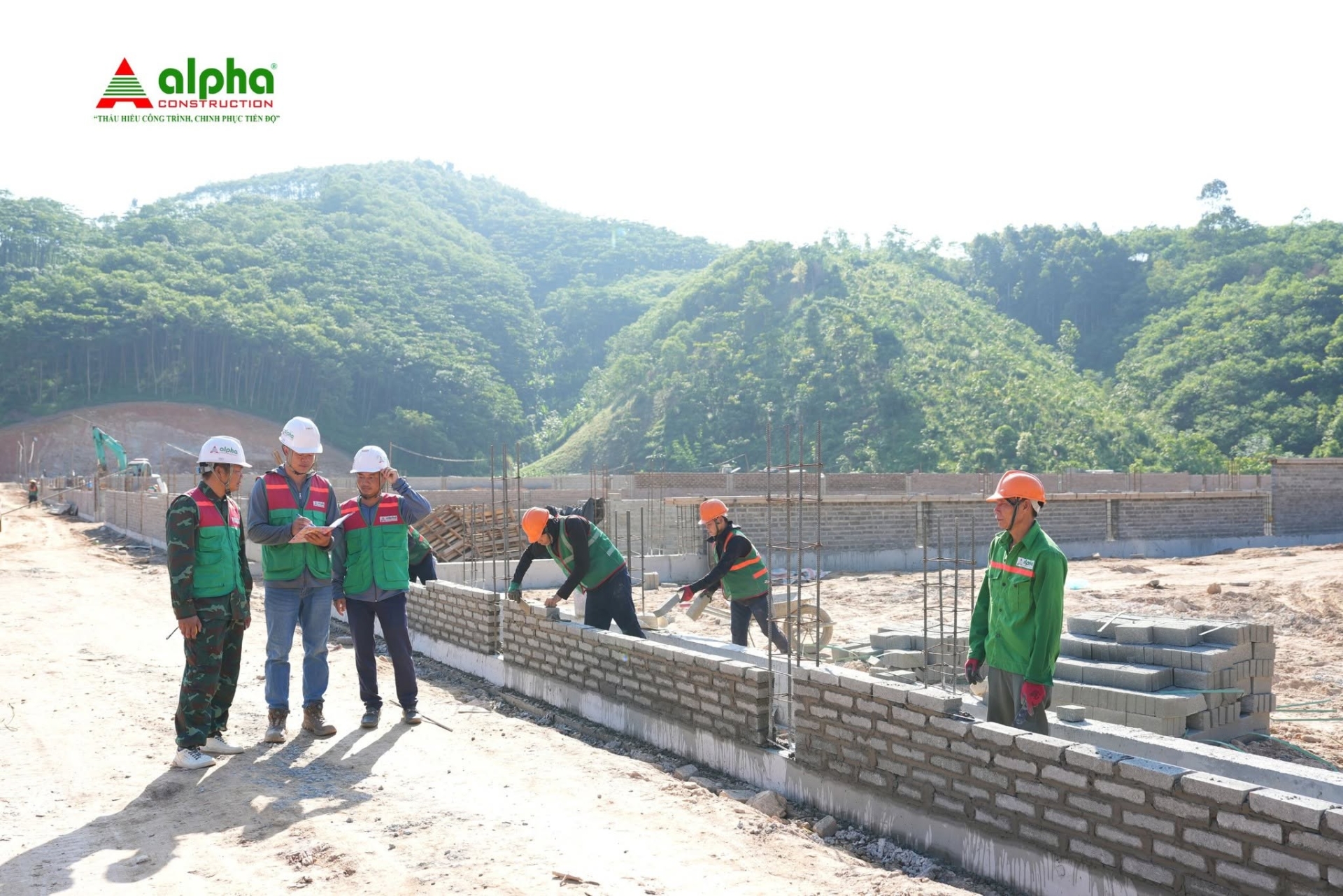

Khu nái: 20 chuồng – hiện đang thi công 12/20 chuồng
Khu thịt: Đang triển khai hạng mục phụ trợ và dự kiến 10 ngày tới sẽ triển khai xây dựng, với quy mô 35 chuồng
Với việc tổ chức thi công khoa học, nguồn lực được phân bổ hợp lý và sự phối hợp chặt chẽ giữa các bộ phận, Alpha đang từng bước bám sát tiến độ đề ra.
Không chỉ tập trung hoàn thành các hạng mục đúng kế hoạch, Alpha cũng đang tiếp tục mở rộng đội ngũ kỹ sư và nhân công để đáp ứng yêu cầu triển khai trong giai đoạn cao điểm sắp tới.
